Full resolution (TIFF) - On this page / på denna sida - Häft. 6. 10 febr. 1934 - Tarras Sällfors: Tids- och arbetsstudier inom industrien

scanned image

<< prev. page << föreg. sida <<     >> nästa sida >> next page >>


Below is the raw OCR text from the above scanned image. Do you see an error? Proofread the page now!
Här nedan syns maskintolkade texten från faksimilbilden ovan. Ser du något fel? Korrekturläs sidan nu!

This page has been proofread at least once. (diff) (history)
Denna sida har korrekturlästs minst en gång. (skillnad) (historik)

10 FEBR. 1934 TEKNISK TIDSKRIFT 43

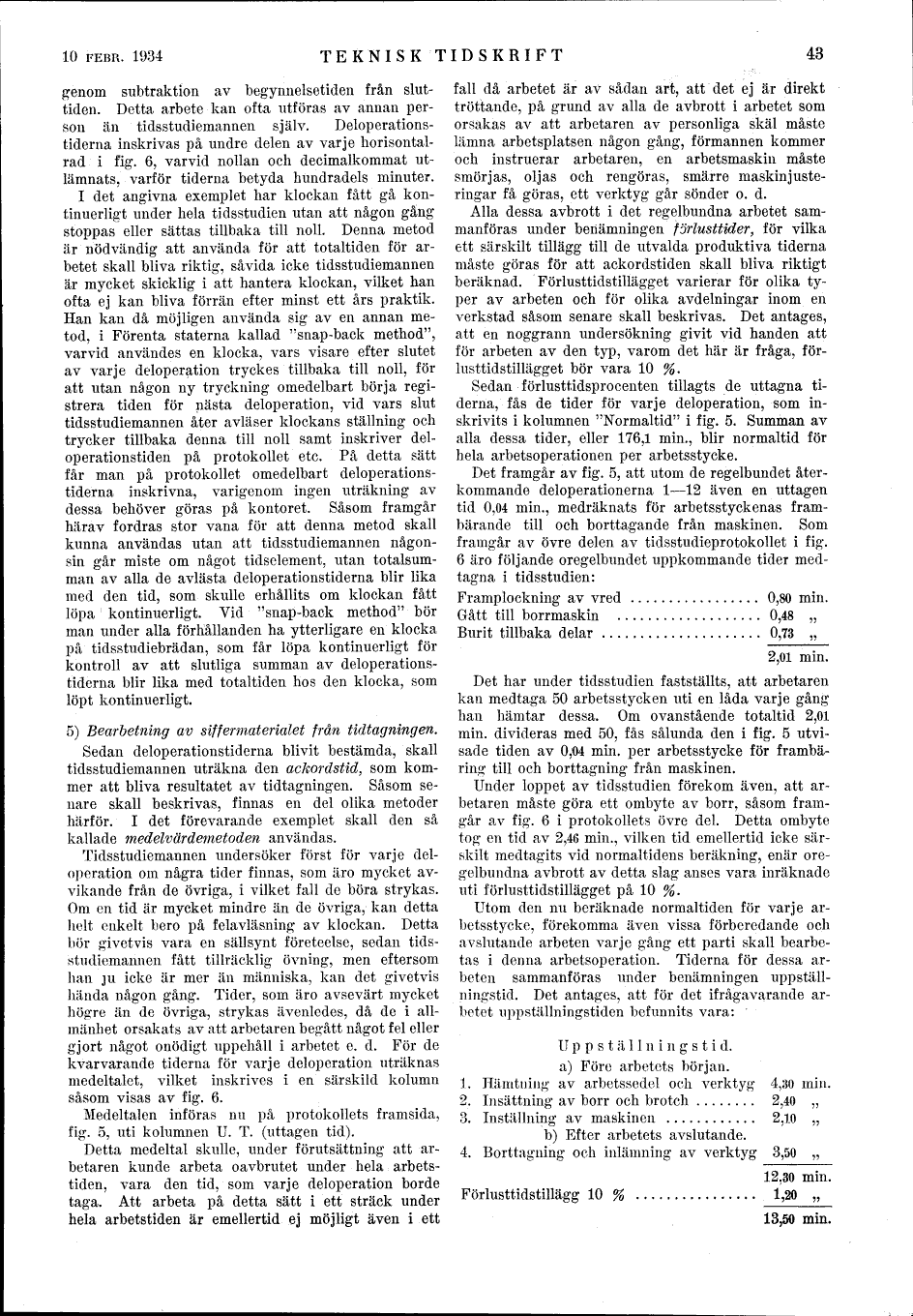

genom subtraktion av begynnelsetiden från sluttiden. Detta arbete kan ofta utföras av annan person än tidsstudiemannen själv. Deloperationstiderna inskrivas på undre delen av varje horisontalrad i fig. 6, varvid nollan och decimalkommat utlämnats, varför tiderna betyda hundradels minuter. I det angivna exemplet har klockan fått gå kontinuerligt under hela tidsstudien utan att någon gång stoppas eller sättas tillbaka till noll. Denna metod är nödvändig att använda för att totaltiden för arbetet skall bliva riktig, såvida icke tidsstudiemannen är mycket skicklig i att hantera klockan, vilket han ofta ej kan bliva förrän efter minst ett års praktik. Han kan då möjligen använda sig av en annan metod, i Förenta staterna kallad "snap-back method", varvid användes en klocka, vars visare efter slutet av varje deloperation tryckes tillbaka till noll, för att utan någon ny tryckning omedelbart börja registrera tiden för nästa deloperation, vid vars slut tidsstudiemannen åter avläser klockans ställning och trycker tillbaka denna till noll samt inskriver deloperationstiden på protokollet etc. På detta sätt får man på protokollet omedelbart deloperationstiderna inskrivna, varigenom ingen uträkning av dessa behöver göras på kontoret. Såsom framgår härav fordras stor vana för att denna metod skall kunna användas utan att tidsstudiemannen någonsin går miste om något tidselement, utan totalsumman av alla de avlästa deloperationstiderna blir lika med den tid, som skulle erhållits om klockan fått löpa kontinuerligt. Vid "snap-back method" bör man under alla förhållanden ha ytterligare en klocka på tidsstudiebrädan, som får löpa kontinuerligt för kontroll av att slutliga summan av deloperationstiderna blir lika med totaltiden hos den klocka, som löpt kontinuerligt.

5) Bearbetning av siffermaterialet från tidtagningen.

Sedan deloperationstiderna blivit bestämda, skall tidsstudiemannen uträkna den ackordstid, som kommer att bliva resultatet av tidtagningen. Såsom senare skall beskrivas, finnas en del olika metoder härför. I det förevarande exemplet skall den så kallade medelvärdemetoden användas.

Tidsstudiemannen undersöker först för varje deloperation om några tider finnas, som äro mycket avvikande från de övriga, i vilket fall de böra strykas. Om en tid är mycket mindre än de övriga, kan detta helt enkelt bero på felavläsning av klockan. Detta bör givetvis vara en sällsynt företeelse, sedan tidsstudiemannen fått tillräcklig övning, men eftersom han ju icke är mer än människa, kan det givetvis hända någon gång. Tider, som äro avsevärt mycket högre än de övriga, strykas ävenledes, då de i allmänhet orsakats av att arbetaren begått något fel eller gjort något onödigt uppehåll i arbetet e. d. För de kvarvarande tiderna för varje deloperation uträknas medeltalet, vilket inskrives i en särskild kolumn såsom visas av fig. 6.

Medeltalen införas nu på protokollets framsida, fig. 5, uti kolumnen U. T. (uttagen tid).

Detta medeltal skulle, under förutsättning att arbetaren kunde arbeta oavbrutet under hela arbetstiden, vara den tid, som varje deloperation borde taga. Att arbeta på detta sätt i ett sträck under hela arbetstiden är emellertid ej möjligt även i ett fall då arbetet är av sådan art, att det ej är direkt tröttande, på grund av alla de avbrott i arbetet som orsakas av att arbetaren av personliga skäl måste lämna arbetsplatsen någon gång, förmannen kommer och instruerar arbetaren, en arbetsmaskin måste smörjas, oljas och rengöras, smärre maskinjusteringar få göras, ett verktyg går sönder o. d.

Alla dessa avbrott i det regelbundna arbetet sammanföras under benämningen förlusttider, för vilka ett särskilt tillägg till de utvalda produktiva tiderna måste göras för att ackordstiden skall bliva riktigt beräknad. Förlusttidstillägget varierar för olika typer av arbeten och för olika avdelningar inom en verkstad såsom senare skall beskrivas. Det antages, att en noggrann undersökning givit vid handen att för arbeten av den typ, varom det här är fråga, förlusttidstillägget bör vara 10 %.

Sedan förlusttidsprocenten tillagts de uttagna tiderna, fås de tider för varje deloperation, som inskrivits i kolumnen "Normaltid" i fig. 5. Summan av alla dessa tider, eller 176,1 min., blir normaltid för hela arbetsoperationen per arbetsstycke.

Det framgår av fig. 5, att utom de regelbundet återkommande deloperationerna 1-12 även en uttagen tid 0,04 min., medräknats för arbetsstyckenas frambärande till och borttagande från maskinen. Som framgår av övre delen av tidsstudieprotokollet i fig. 6 äro följande oregelbundet uppkommande tider medtagna i tidsstudien:
Framplockning av vred ................. 0,80 min.
Gått till borrmaskin ................... 0,48 "
Burit tillbaka delar..................... 0,73 "
___________
2,01 min.

Det har under tidsstudien fastställts, att arbetaren kan medtaga 50 arbetsstycken uti en låda varje gång han hämtar dessa. Om ovanstående totaltid 2,01 min. divideras med 50, fås sålunda den i fig. 5 utvisade tiden av 0,04 min. per arbetsstycke för frambäring till och borttagning från maskinen.

Under loppet av tidsstudien förekom även, att arbetaren måste göra ett ombyte av borr, såsom framgår av fig. 6 i protokollets övre del. Detta ombyte tog en tid av 2,46 min., vilken tid emellertid icke särskilt medtagits vid normaltidens beräkning, enär oregelbundna avbrott av detta slag anses vara inräknade uti förlusttidstillägget på 10 %.

Utom den nu beräknade normaltiden för varje arbetsstycke, förekomma även vissa förberedande och avslutande arbeten varje gång ett parti skall bearbetas i denna arbetsoperation. Tiderna för dessa arbeten sammanföras under benämningen uppställningstid. Det antages, att för det ifrågavarande arbetet uppställningstiden befunnits vara:

Uppställningstid.

a) Före arbetets början.
1. Hämtning av arbetssedel och verktyg 4,30 min.
2. Insättning av borr och brotch........ 2,40 "
3. Inställning av maskinen ............ 2,10 "

b) Efter arbetets avslutande.
4. Borttagning och inlämning av verktyg 3,50 "
________________
12,30 min.
Förlusttidstillägg 10 % ................ 1,20 "
________________
13,50 min.

<< prev. page << föreg. sida <<     >> nästa sida >> next page >>


Project Runeberg, Mon Jul 4 09:12:21 2016 (aronsson) (diff) (history) (download) << Previous Next >>
http://runeberg.org/tektid/1934a/0053.html

Valid HTML 4.0! All our files are DRM-free
