Full resolution (JPEG) - On this page / på denna sida - Tredje del. Bygningsadministration - VII. Anbud paa utførelse av byggearbeider - 1. Forskrifter om bortsættelsen av leveranser og arbeider for statens regning - V. Kontrakt, forsømmelse, henstand

scanned image

<< prev. page << föreg. sida <<     >> nästa sida >> next page >>


Below is the raw OCR text from the above scanned image. Do you see an error? Proofread the page now!
Här nedan syns maskintolkade texten från faksimilbilden ovan. Ser du något fel? Korrekturläs sidan nu!

This page has been proofread at least once. (diff) (history)
Denna sida har korrekturlästs minst en gång. (skillnad) (historik)

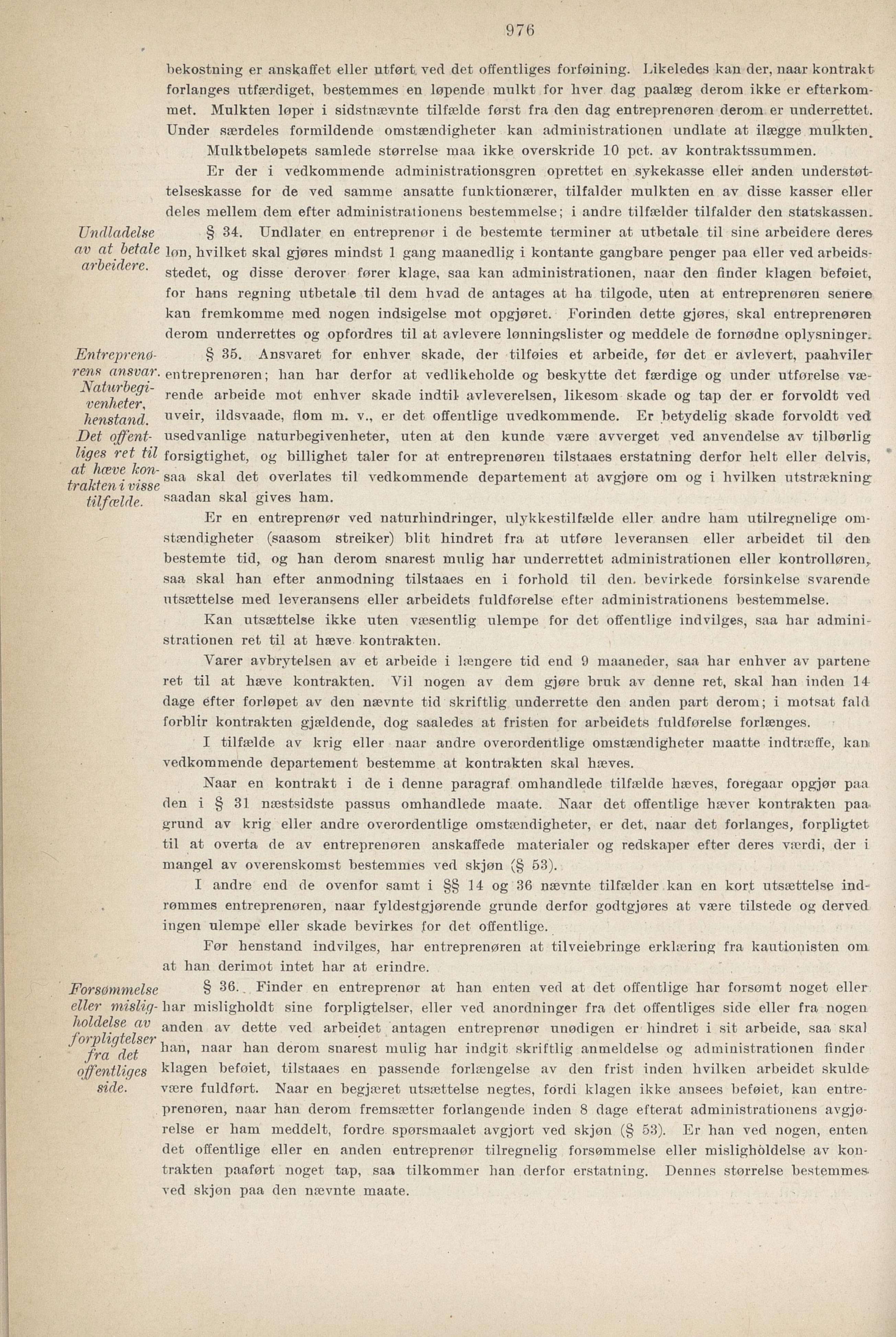

984
bekostning er anskaffet eller utført ved det offentliges forføining. Likeledes kan der, naar kontrakt
forlanges utfærdiget, bestemraes en løpende mulkt for hver dag paalæg derom ikke er efterkom
raet. Mulkten løper i sidstnævnte tilfælde først fra den dag entreprenøren derom er underrettet.
Under særdeles formildende omstændigheter kan administrationøn undlate at ilægge mulkten.
Mulktbeløpets samlede størrelse maa ikke overskride 10 pct. av kontraktssummen.
Er der i vedkommende administratiousgren oprettet en sykekasse eller anden understøt
telseskasse for de ved samme ansatte funktionærer, tilfalder mulkten en av disse kasser eller
deles mellem dem efter administrationeus besteramelse; i andre tilfælder tilfalder den statskassen.
Undladelse § 34. Undlater en entreprenør i de bestemte terminer at utbetale til sine arbeidere deres
av at betale lon, hvilket skal gjøres mindst 1 gang maanedlig i kontante gangbare penger paa eller ved arbeids
arbeidere
stedet, og disse derover fører klage, saa kan administrationen, naar den finder klagen beføiet,
for hans regning utbetale til dem hvad de antages at ha tilgode, uten at entreprenøren senere
kan fremkomme med nogen indsigelse mot opgjøret. Forinden dette gjøres, skal entreprenøren
derom underrettes og opfordres til at avlevere lønningslister og meddele de fornødne oplysninger.
Entreprenø- § 35. Ansvaret for enhver skade, der tilføies et arbeide, før det er avlevert, paahviler
renn ansvar, entreprenøren; han har derfor at vedlikeholde og beskytte det færdige og under utførelse væ-
A atw begi rea^e arbeide mot enhver skade iudtil avleverelsen, likesom skade og tap der er forvoldt ved
venheter, ° 1
henstand llveir> ildsvaade, Hom m. v., er det offentlige uvedkommende. Er betydelig skade forvoldt ved
Det offent- usedvanlige naturbegivenheter, uten at den kunde være avverget ved anvendelse av tilbørlig
liges ret til forsigtighet, og billighet taler for at entreprenøren tilstaaes erstatning derfor helt eller delvis,
at Jtcere l\Oix~
, 7 , . . saa skal det overlates til vedkommende departement at avgjøre om og i hvilken utstrækning
trakten i visse
tilfælde. saadan skal gives ham.
Er en entreprenør ved naturhindringer, ulykkestilfælde eller andre ham utilregnelige om-
stændigheter (saasom streiker) blit hindret fra at utføre leveransen eller arbeidet til den
bestemte tid, og han derom snarest mulig har underrettet administrationen eller kontrolløren,
saa skal han efter anmodning tilstaaes en i forhold til den. bevirkede forsinkelse svarende
utsættelse med leveransens eller arbeidets fnldførelse efter administrationens besteramelse.
Kan utsættelse ikke uten væsentlig ulempe for det offentlige indvilges, saa har admini-
strationen ret til at hæve kontrakten.
Varer avbrytelsen av et arbeide i længore tid end 9 maaneder, saa har enhver av partene
ret til at hæve kontrakten. Vil nogen av dem gjøre bruk av denne ret, skal han indeu 14
dage efter forløpet av den nævnte tid skriftlig underrette den anden part derom; i motsat fald
forblir kontrakten gjældende, dog saaledes at fristen for arbeidets fnldførelse forlænges.
I tilfælde av krig eller naar andre overordentlige omstændigheter maatte indtræffe, kan
vedkommende departement bestemme at kontrakten skal hæves.
Naar en kontrakt i de i denne paragraf omhandlede tilfælde hæves, foregaar opgjør paa
den i § 31 næstsidste passus omhandlede maate. Naar det offentlige hæver kontrakten paa
grund av krig eller andre overordentlige omstændigheter, er det, naar det forlanges, forpligtet
til at overta de av entreprenøren anskaffede materialer og redskaper efter deres værdi, der i
mangel av overenskomst bestemmes ved skjøn (§ 53).
I andre end de ovenfor samt i §§ 14 og 36 nævnte tilfælder kan en kort utsættelse ind
rømmes entreprenøren, naar fyldestgjørende grunde derfor godtgjøres at være tilstede og derved
ingen ulempe eller skade bevirkes for det offentlige.
For henstand indvilges, har entreprenøren at tilveiebringe erklæring fra kautionisten om
at han derimot intet har at erindre.
Forsømmelse § 36. Finder en entreprenør at han enten ved at det offentlige har forsømt noget eller
eller mislig- har misligholdt sine forpligtelser, eller ved anordninger fra det offentliges side eller fra nogen
holdelse av an den av dette ved arbeidet antagen entreprenør unødigen er hindret i sit arbeide, saa sical
/orvhatelser
J fra (let naar han derom snarest mulig har indgit skriftlig anmeldelse og administrationen finder
offentliges klagen beføiet, tilstaaes en passende forlængelse av den frist inden hvilken arbeidet skulde
side. være fuldført. Naar en begjæret utsættelse negtes, fordi klagen ikke ansees beføiet, kan entre-
prenøren, naar han derom fremsætter forlangeude inden 8 dage efterat administrationens avgjø
relse er ham meddelt, fordre spørsmaalet avgjort ved skjøn (§ 53). Er han ved nogen, enten
det offentlige eller en anden entreprenør tilregnelig forsømmelse eller misligholdelse av kon-
trakten paaført noget tap, saa tilkommer han derfor erstatning. Dennes størrelse bestemmes
ved skjøn paa den nævnte maate.

<< prev. page << föreg. sida <<     >> nästa sida >> next page >>


Project Runeberg, Fri Jan 5 01:47:42 2024 (aronsson) (diff) (history) (download) << Previous Next >>
https://runeberg.org/husbygning/0988.html

Valid HTML 4.0! All our files are DRM-free
