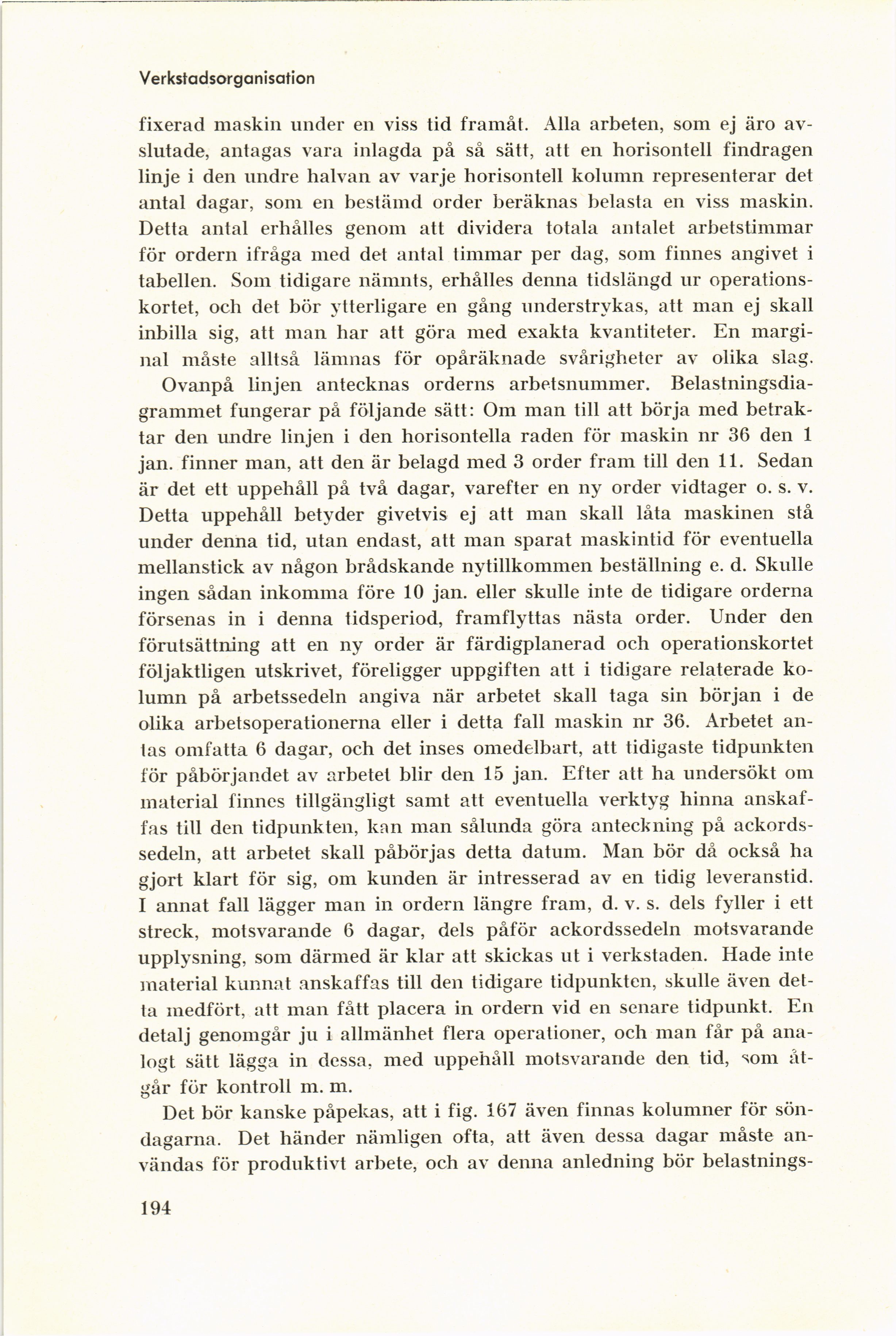

Verkstadsorganisation
fixerad maskin under en viss tid framåt. Alla arbeten, som ej äro
avslutade, antagas vara inlagda på så sätt, att en horisontell findragen
linje i den undre halvan av varje horisontell kolumn representerar det
antal dagar, som en bestämd order beräknas belasta en viss maskin.
Detta antal erhålles genom att dividera totala antalet arbetstimmar
för ordern ifråga med det antal timmar per dag, som finnes angivet i
tabellen. Som tidigare nämnts, erhålles denna tidslängd ur
operations-kortet, och det bör ytterligare en gång understrykas, att man ej skall
inbilla sig, att man har att göra med exakta kvantiteter. En
marginal måste alltså lämnas för opåräknade svårigheter av olika slag.
Ovanpå linjen antecknas orderns arbetsnummer.
Belastningsdia-grammet fungerar på följande sätt: Om man till att börja med
betraktar den undre linjen i den horisontella raden för maskin nr 36 den 1
jan. finner man, att den är belagd med 3 order fram till den 11. Sedan
är det ett uppehåll på två dagar, varefter en ny order vidtager o. s. v.
Detta uppehåll betyder givetvis ej att man skall låta maskinen stå
under denna tid, utan endast, att man sparat maskintid för eventuella
mellanstick av någon brådskande nytillkommen beställning e. d. Skulle
ingen sådan inkomma före 10 jan. eller skulle inte de tidigare orderna
försenas in i denna tidsperiod, framflyttas nästa order. Under den
förutsättning att en ny order är färdigplanerad och operationskortet
följaktligen utskrivet, föreligger uppgiften att i tidigare relaterade
kolumn på arbetssedeln angiva när arbetet skall taga sin början i de
olika arbetsoperationerna eller i detta fall maskin nr 36. Arbetet
antas omfatta 6 dagar, och det inses omedelbart, att tidigaste tidpunkten
för påbörjandet av arbetet blir den 15 jan. Efter att ha undersökt om
material finnes tillgängligt samt att eventuella verktyg hinna
anskaffas till den tidpunkten, kan man sålunda göra anteckning på
ackords-sedeln, att arbetet skall påbörjas detta datum. Man bör då också ha
gjort klart för sig, om kunden är intresserad av en tidig leveranstid.
I annat fall lägger man in ordern längre fram, d. v. s. dels fyller i ett
streck, motsvarande 6 dagar, dels påför ackordssedeln motsvarande
upplysning, som därmed är klar att skickas ut i verkstaden. Hade inte
material kunnat anskaffas till den tidigare tidpunkten, skulle även
detta medfört, att man fått placera in ordern vid en senare tidpunkt. En
detalj genomgår ju i allmänhet flera operationer, och man får på
analogt sätt lägga in dessa, med uppehåll motsvarande den tid, som
åtgår för kontroll m. m.
Det bör kanske påpekas, att i fig. 167 även finnas kolumner för
söndagarna. Det händer nämligen ofta, att även dessa dagar måste
användas för produktivt arbete, och av denna anledning bör belastnings-
